摘要:2014年一建机电考试真题_2014年一建机电考试真题及答案解析完整版。在线题库海量试题等你来测试!!!
2014年一建机电考试真题_2014年一建机电考试真题及答案解析完整版。在线题库海量试题等你来测试!!!
一、单项选择题(共20题。每题1分。每题的备选项中,只有1最符合题意)。
1、电站锅炉炉墙上型钢制作的刚性梁通常采用()制成。
A.工字钢
B.T型钢
C.角钢
D.槽钢
【答案】A
【解析】电站锅炉钢架的立柱通常采用宽翼缘H型钢;为确保炉膛内压力波动时炉膛有一定的强度,在炉墙上设有足够强度的刚性梁。一般每隔3m左右装设一层,其大部分采用强度足够的工字钢制成。参见教材P3。
2、异步电动机与同步电动机相比,其缺点是()。
A.结构较复杂
B.功率因数低
C.价格较贵
D.起动麻烦
【答案】B
【解析】异步电动机与同步电动机相比其缺点是:其功率因数不高,在运行时必须向电网吸收滞后的无功功率,对电网不利。参见教材P23。
3、下列测量点中,不属于管线定位主点的是()。
A.中点
B.起点
C.终点
D.转折点
【答案】A
【解析】管线的起点、终点及转折点称为管道的主点。参见教材P31。
4、广泛应用于碳钢和低合金钢焊接的保护气体,成本较低的是()。
A.氩气
B.氦气
C.二氧化碳
D.氩气和二氧化碳的混合气体
【答案】C
【解析】二氧化碳是适合于焊接的单一活性气体,二氧化碳气体保护焊具有焊速高、熔深大、成本低和全空间位置焊接,广泛应用于碳钢和低合金钢的焊接。参见教材P54。
5、设备安装精度控制中,采用修配法对补偿件进行补充加工的目的是()。
A.解决设计存在的问题
B.抵消过大的安装积累误差
C.修补制造的加工缺陷
D.补偿零部件的装配偏差
【答案】B
【解析】必要时选用修配法对补偿件进行补充加工,抵消过大的安装积累误差。这种方法是在调整法解决不了时才使用。参见教材P77。
6、下列措施中,能预防由雷击造成输电线路停电的措施是()。
A.减少绝缘子串的片数
B.采用高阻抗接地
C.增加杆塔的接地电阻
D.装设自动重合闸装置
【答案】D
【解析】装设自动重合闸预防雷击造成的外绝缘闪络使断路器跳闸的停电现象。参见教材P95。
7、关于大型金属储罐内挂脚手架正装法施工的要求,正确的是()。
A.一台储罐施工宜用2至3层脚手架
B.在储罐壁板内侧挂设移动脚手架
C.脚手架随罐壁板升高逐层搭设
D.储罐的脚手架从上到下交替使用
【答案】A
【解析】一台储罐施工宜用2至3层脚手架,1个或2个楼梯间,脚手架从下至上交替使用。参见教材P121。
8、大型汽轮发电机组轴系对轮中心找正时,应以()为基准。
A.低压转子
B.中压转子
C.高压转子
D.发电机转子
【答案】A
【解析】在轴系对轮中心找正时,首先要以低压转子为基准;其次对轮找中心通常都以全实缸、凝汽器灌水至模拟运行状态进行调整;再次各对轮找中时的开口和高低差要有预留值;最后一般在各不同阶段要进行多次对轮中心的复查和找正。参见教材P134。
9、可燃气体检测器的安装位置应根据所测气体的()确定。
A.数量
B.流量
C.体积
D.密度
【答案】D
【解析】可燃气体检测器和有毒气体检测器的安装位置应根据所检测气体的密度确定,其密度大于空气时,检测器应安装在距地面300-300mm处,其密度小于空气时,检测器应安装在泄露区域的上方。参见教材P144。
10、导热性及温差急变性好,并易于机械加工的衬里材料是()。
A.耐酸陶瓷板
B.不透性石墨板
C.辉绿岩板
D.膨胀珍珠岩板
【答案】B
【解析】不透性石墨板和管材衬里是由人造石墨浸渍酚醛或呋喃树脂而成。优点是导热性优良、温差急变性好、易于机械加工。缺点是机械强度低,价格昂贵。参见教材P151。
考试题库>在线模考_历年真题_在线估分
学习包>>一级建造师备考学习包 经济+管理+法规+机电 全套复习资料+视频教程
希赛辅导:网络课堂+课程录播+在线答疑+真题模拟 轻松学习的秘诀就在这马上点击进入试听>>
{#page#}
11、下列绝热材料中,宜做保冷绝热又能防火的绝热材料是()。
A.岩棉
B.矿渣棉
C.玻璃棉
D.泡沫玻璃
【答案】D
【解析】泡沫玻璃是理想的保冷绝热材料,不会自然也不会被烧毁。参见教材P160。
12、通常情况下,耐火浇注料搅拌均匀后应在()min内完成浇注。
A.30
B.45
C.60
D.90
【答案】A
【解析】搅拌好的耐火浇注料,应在30min内完成浇注。见教材P176。
13、关于建筑管道系统试验的说法,正确的是()。
A.采用气压试验时,应编制专项方案,并经监理批准
B.室外排水管网应按系统进行整体试验
C.首层两处室内消火栓试射,检验两股充实水柱同时喷射到达最远点的能力
D.当设计未注明试验压力时,应按类似工程经验数据进行压力试验
【答案】C
【解析】选项A应为“压力试验宜采用液压试验并应编制专项方案,当需要进行气压试验时应有设计人员的批准”;选项B应为“室外排水管网按排水检查井分段试验”;选项D应为“按规范要求进行”参见教材P181。
14、用于室内排水的立管与排出管端部的连接应采用()。
A.90°斜四通
B.两个45°弯头
C.45°弯头
D.90°斜三通
【答案】B
【解析】立管与排出管端部的连接,应采用两个45°弯头或曲率半径不小于4倍管径90°弯头。参见教材P184。
15、电梯安装工程中,不属于自动扶梯分项工程的是()。
A.设备进场验收
B.土建交接检验
C.质量监督检验
D.整机安装验收
【答案】C
【解析】自动扶梯、自动人行道安装工程质量验收要求:设备进场验收、推按交接检验、整机安装验收。参见教材P228。
16、在消火栓系统施工中,消火栓箱体安装固定的紧后工序是()。
A.支管安装
B.附件安装
C.管道试压
D.管道冲洗
【答案】B
【解析】施工准备—干管安装—支管安装—整体稳固—附件安装—管道调试压—冲洗—系统调试。参见教材P235。
17、控制计量器具使用状态的检定是()。
A.后续检定
B.周期检定
C.使用中检定
D.一次性检定
【答案】C
【解析】使用中检定是控制计量器具使用状态的检定。参见教材P482。
18、下列用户的安全用电事故,不属于向供电部门报告的是()。
A.专线掉闸事故
B.电气火灾事故
C.触电重伤事故
D.电力系统停电事故
【答案】C
【解析】用户安全用电事故报告规定:人身触电死亡;导致电力系统停电;专线掉闸或全厂停电;电气火灾;重要或大型电气设备损坏;停电期间向电力系统倒送电。参见教材P488。
19、分段到货的第二类中压容器的现场组焊,需具备的资格证书有()。
A.《特种设备安装改造维修许可证》1级
B.D1级压力容器制造许可
C.D2级压力容器制造许可
D.A3级压力容器制造许可
【答案】C
【解析】参见教材P499。
20、下列文件中,属于机电工程注册建造师签章的合同管理文件是()。
A.工程项目安全生产责任书
B.分包单位资质报审表
C.总进度计划报批表
D.工程款支付报告
【答案】B
【解析】合同管理文件有:分包单位资质报审表;工程分包合同;劳务分包合同;材料采购总计划表;工程设备采购总计划表;工程设备、关键材料招标书和中标书;合同变更和索赔申请报告。参见教材P532。
{#page#}
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意。至少有1个错项。错选.本题不得分;少选,所选的每个选项得0.5分)。
21、采用上拔式液压提升方法适宜整体吊装的构件有()。
A.投影面积大,自重重的构件
B.投影面积小,提升高度高的构件
C.投影面积小,自重较轻的构件
D.提升高度高,自重较轻的构件
E.提升高度相对较低的构件
【答案】AE
【解析】采用上拔式液压提升方法适用于屋盖、网架、钢天桥(廊)等投影面积大、重量重,提升高度相对较低场合构件的整体提升。参见教材P46。
22、影响设备安装精度的测量因素有()。
A.零部件装配精度
B.施测人员技能
C.设备制造精度
D.设备检测基准精度
E.测量仪器精度
【答案】BDE
【解析】测量误差对设备安装精度的影响主要是测量仪器的检测精度、检测基准的加工精度、安装基准的实际偏差、检测方法的合理性和检测人员的技能水平。参见教材P76。
23、三相交流异步电动机要减小起动电流并增加起动转矩,可采用的起动方式有()。
A.定子串接电抗器起动
B.自耦降压启动器起动
C.Y-△降压起动器起动
D.转子串接电阻起动
E.频敏变阻器起动
【答案】DE
【解析】绕线式感应电动机转子串接电阻或频敏变阻器启动。在启动时,为了减少启动电流和增大启动转矩,可通过转子串接电阻或频敏变阻器启动。参见教材P89。
24、高压管道安装前,所用管子,管件及阀门等应具有的质量证明文件包括()。
A.材料证明
B.配件合格证
C.焊接试样试验结果
D.焊接登记表
E.安装试验报告
【答案】ABCD
【解析】所用的管道元件具有合格证等证明文件。所有的管子、管件、阀门及紧固件等,必须附有材料证明、焊接登记表、焊接试样试验结果、焊缝透视结果、配件合格证及其他验收合格证等证明文科。参见教材P107。
25、大型汽轮机低压外下缸体前段和后段组合找中心时,可作为基准的有()。
A.激光
B.拉钢丝
C.吊线坠
D.假轴
E.转子
【答案】ABDE
【解析】参见教材P132。
26、常用作垂直埋设的人工接地体有()。
A.镀锌角钢
B.镀锌钢管
C.镀锌圆钢
D.底板钢筋
E.桩基钢筋
【答案】ABC
【解析】垂直埋设的金属接地体一般采用镀锌角钢、镀锌钢管等;镀锌钢管的壁厚为3.5mm,镀锌角钢的厚度为4mm,镀锌圆钢的直径为12mm,垂直接地体的长度一般为2.5m。参见教材P195。
27、空调系统中,应进行单机试运转调试的设备有()。
A.空气处理机组
B.板式换热器
C.分集水器
D.电动排烟阀
E.热泵机组
【答案】ADE
【解析】系统调试应进行单击试运转,调试的设备包括:冷冻水泵、热水泵、冷却水泵、轴流风机、离心风机、空气处理机组、冷却塔、风机盘管、电制冷(热泵)机组、吸收式制冷机组、水环热泵机组、风量调节阀、电动防火阀、电动排烟阀、电动阀等。参见教材P199。
28、入侵报警探测器的安装位置和安装高度应根据()来确定。
A.产品特性
B.警戒范围
C.环境影响
D.尺寸大小
E.支架底座
【答案】ABC
【解析】各类探测器的安装,应根据产品的特性、警戒范围要求和环境影响等确定设备的安装点(位置和高度)。参见教材P214。
29、工业管道按介质划分应视为主要分项工程的有()。
A.压缩空气管道
B.煤气管道
C.冷凝水管道
D.天然气管道
E.氧气管道
【答案】BDE
【解析】工业管道工程中,按管道工作介质划分时,氧气管道、煤气管道是易燃、易爆危险介质的管道,如果这类管道安装质量低劣,如管道内清洗不干净、焊口缺陷、垫片泄漏、焊后热处理消除应力不当,试压不符合标准,管道焊缝射线探伤数量不符合规定等,投入使用将成为事故的隐患,一旦引发便会发生爆裂、气体泄漏、火灾或爆炸等重大事故。因此,这类管道安装视为主要分项工程。参见教材P507。
30、建筑安装工程检验批主控项目有()。
A.对卫生、环境保护有较大影响的检验项目
B.确定该检验批主要性能的项目
C.无法定量采用定性的项目
D.管道的压力试验
E.保证安全和使用功能的重要检验项目
【答案】BDE
【解析】主控项目的要求是必须达到的,是保证安装工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和对公众利益起决定性作用的检验项目,是确定该检验批主要性能的项目。如果到不到主控项目规定的质量指标,降低要求就相当于降低该工程项目的性能指标,导致严重影响工程的安全和使用性能。参见教材P517。
{#page#}
三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)。
(一)背景资料
某综合大楼位于市区,裙楼为5层,1#、2#双塔楼为42层,建筑面积116000m2。建筑高度208m。双塔楼主要结构为混凝土核心筒加钢结构框架。其中钢结构框架的钢管柱共计36根,规格为φ1600Χ35、φ1600Χ30、φ1600Χ25,三种,材质为Q345-B。
钢管柱制作采用工厂化分段预制,经焊接工艺评定,焊接方法采用埋弧焊。钢管柱吊装采用外部附着式塔式起重机,单个构件吊装最大重量为11.6t。现场临时用电满足5台直流焊机和10台CO2气体保护焊机同时使用要求。
施工过程中,发生了如下事件:
事件1:施工总承包单位编制了深基坑、人工挖孔桩、模板、建筑幕墙、脚手架等分项工程安全专项施工方案,监理单位提出本工程还有几项安全专项方案应编制,要求施工总承包单位补充。
事件2:由于工期较紧,施工总承包单位安排了钢结构件进场和焊接作业夜间施工。因噪声扰民被投诉。当地有关部门查处时,实测施工场界噪声值为75dB。
事件3:施工班组利用塔式起重机转运材料构件时,司机操作失误导致吊绳被构筑物挂断,构件高处坠落。造成地面作业人员2人重伤,其中1人重伤经抢救无效死亡,5人轻伤。事故发生后,现场有关人员立即向本单位负责人进行了报告。该单位负责人接到报告后,向当地县级以上安全监督管理部门进行了报告。
【问题】
1.埋弧焊适用于焊接大型钢管柱构件的哪些部位?焊接工艺评定时,应制定哪些焊接工艺参数?
2.事件1中,施工总承包单位还应补充编制哪几项安全专项施工方案?
3.针对事件2,写出施工总承包单位组织夜间施工的正确做法。
4.事件3中,安全事故属于哪个等级?该单位负责人应在多少时间内向安全监督管理部门报告?
【答案】
1、埋弧焊焊接速度高,焊缝质量好,特别适合于焊接大型工件的直缝和环缝。确定焊接方法后,需制定焊接工艺参数。焊接工艺评定所用的焊接参数,原则上是根据被焊钢材的焊接性试验结果来确定的,尤其是热输入、预热温度和后热温度。如手工焊:焊丝型号。直径、电流、电压、焊接速度、焊接电源种类、极性接法、焊接层数、道数、检验方法等。
2、临时用电、焊接作业、基坑支护及降水工程,压力试验、射线探伤、起重吊装及安装拆卸工程,脚手架工程、高空作业的专项安全施工案,试运行专项施工方案,采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
3、夜间施工会对周围居民造成影响,如噪声和光污染,因此一定要采取一定的防范措施。
(1)提前向周边居民通报,通过告示告知层民,并取得谅解。
(2)噪声方面:在施工场界对噪声进行实时监测与控制,现场噪音排放不得超过标准《建筑施工场界环境噪声排放标准》GB12523-2011的规定,噪声控制在55db以下。尽量使用低噪声、低振动的机具,采取隔声与隔振措施。
(3)光污染方面,夜间焊接作业应采取遮挡措施,避免电弧光外泄。大型照明灯应控制照射角度,防止强光外泄。
4、按照《安全生产事故报告和调查处理条例》规定,一般事故是指造成3人以下死亡,或者10人以下重伤的事故。该事故造成1人死亡,1人重伤,5人轻伤。因此该事件为一般事故。该单位负责人应在1小时内向安全监督管理部门报告。
{#page#}
(二)背景资料
某机电工程公司施工总承包了一项大型气体处理装置安装工程。气体压缩机厂房主体结构为钢结构。厂房及厂房内的2台额定吊装重量为35t的桥式起重机安装分包给专业安装公司。气体压缩机是气体处理装置的核心设备,分体到货。机电工程公司项目部计划在厂房内桥式起重机安装完成后,用桥式起重机进行气体压缩机的吊装,超过30t的压缩机大部件用2台桥式起重机抬吊的吊装方法,其余较小部件采用1台桥式起重机吊装,针对吊装作业失稳的风险采取了相应的预防措施。
施工过程中发生了如下事件:
事件1:专业安装公司对桥式起重机安装十分重视。施工前编制了专项方案,组织了希赛网论证,上报了项目总监理工程师。总监理工程师审查方案时,要求桥式起重机安装实施监督检验程序。
事件2:专业安装公司承担的压缩机钢结构厂房先期完工,专业安装公司向机电工程公司提出工程质量验收评定申请。在厂房钢结构分部工程验收中,由项目总监理工程师组织建设单位、监理单位、机电工程公司、专业安装公司、设计单位的规定人员进行验收,工程质量验收评定为合格。
事件3:工程进行到试运行阶段,机电公司拟进行气体压缩机的单机试运行。在对试运行条件进行检查时,专业监理工程师提出存在2项问题:(1)气体压缩机基础二次灌浆未达到规定的养护时间,灌浆层强度达不到要求;(2)原料气系统未完工,不能确保原料气连续稳定供应。因此,监理工程师认为气体压缩机未达到试运行条件。
【问题】
1.根据背景,指出压缩机吊装可能出现哪些方面的吊装作业失稳。
2.35t桥式起重机安装为何要实施监检程序?检验检测机构应如何实施监检?
3.写出压缩机钢结构厂房工程质量验收合格的规定。
4.分别说明事件3中专业监理工程师提出的气体压缩机未达到试运行条件的问题是否正确及理由。
【答案】
1、起重吊装失稳主要包括三个方面:起重机机械失稳,吊装系统失稳,吊装设备或构件的失稳。
2、35t桥吊属于特种设备。根据《特种设备安全法》规定,起重机械的制造、安装、改造、维修、使用应由特种设备检验机构按照安全技术规范的要求进行监督检验;为监督检验或监督检验不合格的,不得出厂或者交付使用。
检测机构应按验收的程序:申请、受理、监检和出具监检证书。进行检验。
(1)从事起重机械安装的单位应当在施工前向施工所在地的检验检测机构申请监检。
(2)监检机构接到安装单位申请后,根据设备状况制定监检实施方案。
(3)安排检验人员从事监检工作。
(4)监检过程中,监检人员进行记录,并根据记录填写《监检项目表》。监检机构或人员在监检过程中发现安装单位违反有关规定,一般问题向安装单位发出《特种设备监督检验工作联络单》,严重问题签发《特种设备监督检验意见通知书》。安装单位应当在规定的期限内处理并书面回复。
3、根据钢结构竣工验收要求,钢结构可作分部(子分部)工程竣工验收。所以,压缩机钢结构厂房工程质量硷收合格的规定主要体现在两个方面:
(1)压缩机钢结构厂房工程质量验收分为“合格”或“不合格”两个等级。
(2)压缩机钢结构厂房工程质量验收合格的规定为:压缩机钢结构厂房工程所含分项工程的质量应全部为合格;压缩机钢结构厂房工程的质量控制资料应齐全。
4.专业监理工程师提出的“气体压缩机基础二次灌浆夫达到规定的养护时间,灌浆层强度达不到要求”而不能进行单体试运行是正确的。
原因:进行单体试运行应满足试运行范围内的工程已按设计文件的内容和有关规范的质量标准全部完成。如果二次灌浆未达到规定的养护时间,压缩机在试运行过程中容易造成沉降不均匀、灌浆孔开裂等一系列的问题。因此灌浆应在养护期满后才能进行试运行工作,监理工程师的制止的原因正确。单体试运行是指现场安装的驱动装置、传动装置按规定时间单独空负荷运转,以检验其机械性能和制造、安装质量。驱动装置、传动装置或设备机组安装后必须进行单体试运行,其中确因介质限制而不能进行试运行的,必须经现场技术总负贵人批准后,可留待负荷试运行阶段一并进行。因此“原料气系统夫完工,不能确保原料气体连续稳定供应”不是不能单体试运行的必要条件,而是进行负荷试运行的条件。因此,监理工程师以此原因制止单体试运行的理由不充分。
{#page#}
(三)背景资料
某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见下表)。

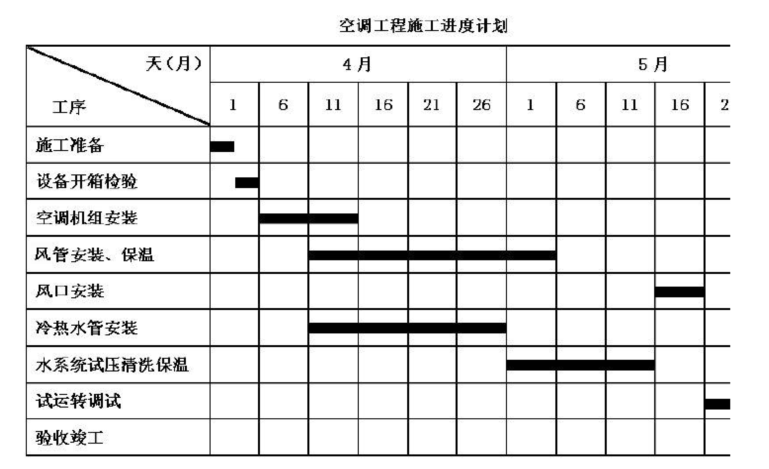

各项工作逻辑关系及工作时间表
该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。
工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150d时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。
在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。
【问题】
1.根据上表找出该项目的关键工作,并计算出总工期。
2.钢厂提供的低合金结构钢还应有哪些综合力学性能?
3.计算第150d时的进度偏差和费用偏差。
4.单机和联动试运行应分别由哪个单位组织?
【答案】
1、键工作为:钢结构制作一钢结构吊装、焊接一工艺设备安装一工艺设备调整一单机试运行一联动及负荷试运行。
主支工期为:46+30+48+55+12+10=201(天)
2、低合金结构钢是在普通钢中加入微量合金元素,不但有高强度、高韧度等力学性能,还有良好的冷却成形和焊接性能、低的冷脆转变温度和良好的耐蚀胜等综合力学性能。如,Q345强度比普碳钢Q235高约20%-30%,耐大气腐蚀性能高20-38%,用它制造工程结构,重量可减轻20-30%。
3、进度偏差(SV)=已完工作预算费用(BCWP)-计划工程预算费用(BCWS)=3500-4000=﹣500(万元)﹣500<0,说明进度滞后。
费用偏差(CV)=已完工程预算费用(BCVP)一已完工程实际费用(ACWP)=3500-4500=-1000(万元)。-1000<0,说明费用超支。
4、单机试运行由施工单位组织:联动试运行由建设单位组织。
{#page#}
(四)背景资料
某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购。
安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划。采购的变压器、配电柜及插接式母线槽在5月11日送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装,项目部对施工项目动态控制,及时调整施工进度计划.使工程按合同要求完成。
在施工过程中,曾经发生了以下两个事件:
事件1:堆放在施工现场的插接式母线槽,因保管措施不当,母线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误了工期,直到7月31日才完成供电干线的施工。项目部调整施工进度计划及施工人数,变电所及供电干线的送电验收调整到8月1日开始。
事件2:因商业广告需要,在商场某区域增加了40套广告灯箱(荧光灯40W×3),施工人员把40套灯箱接到就近的射灯照明N4回路上,在照明通电调试时,N4回路开关跳闸。施工人员又将额定电流为16A开关调换为32A开关,被监理检查发现,后经整改才通过验收。
表4施工进度及劳动力计划
【问题】
1.配电柜试验调整前应完成哪些工序?
2.为使工程按合同要求完成,如何调整后续工作?
3.调整后续工作时,施工人员安排有哪些依据?
4.针对事件1,提出母线槽施工的技术要求。
5.针对事件2,提出照明配电箱的施工技术要求。
【答案】
1、开箱检查一二次搬运一安装固定一母线安装一二次小线连接一试验调整一送电运行验收。
2、延误了工期。变电所及供电干线送电验收的总时差为10关,且持续时间为11天,而工作卸推迟11天,超出了总时差,因此,会影响紧后工作照明系统送电调试工作。
如果要在8月30日使工程按合同要求完成,应调整“变电所及供电干线送电验收”之后的两项工作,(1)照明系统调试,(2)竣工验收。
调整的办法一股是调整两项工作间的衔接关系(逻辑关系)和工作的持续时间。而调整的内容包括:施工内容,工程量,起止时间,持绩时间、资源配置和工作关系。
因此,根据背景材料可知,最好的办法是增加资源的投入,以改变工作的起止时间和持续时间,实现合同要求。
3、7月下旬工作调整后,干线施工〔30人)共有室内配电施工(40人)、照明灯具安装(30人)和开关、插座安装的工作人员(20人)在现场施工,因此共有施工人员:30+40+30+20=120人。
优化配置劳动力的依据包括:项目所需劳动力的种类及数量;项目的进度计划;项目的劳动力资源供应环境。
4、母线槽的施工技术要求(P190)
(1)不同型号、不同厂家母线槽相互之间的净距离需考虑安装和维修方便,并列安装分线箱应高低一致。安装分线箱应注意相位,分线箱外壳应与母线槽外壳连通,接地良好。
(2)水平安装时每节母线槽应不少于2个支架,转弯处应增设支架加强,垂直过楼板时要选用弹簧支架。
(3)每节母线槽的绝缘电阻不得小于20兆欧,测不合格者不得安装。必要时作耐压试验,密集型母线槽试验电压3750V,空气型母线槽试验电压2500V。
(4)母线槽安装中必须随时做好防水渗漏措施,安装完毕后要认真检查,确保完好正确。
穿过控板、墙板的母线槽要做防火处理。
5、照明配电箱内每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。大型建筑组合灯具每一单相回路电流不宜超过25A,光源数量不宜超过60个。因此,施工人员将额定电流为16A开关调换为32A,不符合照明配电箱的施工技术要求。
按照要求,可以将40套广告灯箱分为两个回路,每个回路20套灯具。按照这个整改方案,符合安装技术要求。另外,广告灯箱分为两个回路,改变了原有设计,因此应征得原设计人员的同意,履行设计变更的程序。
{#page#}
(五)背景资料
为响应“节能减排、上大改小”的环保要求,某水泥厂把原有的一条日生产1000t的湿法生产线,在部分设备不变动的基础上,改成日产1000t的干法生产线(改建工程),同时将前几年因资金困难中途停建的一条日产4000t干法生产线恢复建设(复建项目);另外征用土地,再独立建设一条日产8000t干法生产线(新建项目)。建设单位实施三项工程各自独立核算,分别管理,以PC承包形式分别招标投标。最终A、B、C公司分别承担了三种不同类型的工程,C公司还同时承担了全厂110kV变电工程。工程以固定综合单价计算,工程量按实调整,并明确施工场地、施工道路、100t以上大型起重机及其操作驾驶员由建设单位提供。施工过程中发生下列事件:
事件1:A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商。进行了邀请招标。然而在制造过程中仍出现个别厂商因交通运输不便或生产任务过于饱和拖延了交货期;个别厂商因加工能力不足或管理不善满足不了质量要求。
事件2:B公司在施工过程中,因设备延期交付,延误工期5d,并发生窝工费及其他费用5万元:150t起重机在吊装过程中因驾驶员操作失误致使起重机零部件部分损坏造成停工4d,发生窝工费2万元;因大暴雨成灾停工3d;设备安装工程量经核实增加费用4万元;因材料涨价,增加费用20万元;非标准件制作安装因设计变更增加费用16万元。
事件3:C公司完成110kV变电站的施工后,编制了变压器送电试运行方案,变压器空载试运行12h,记录了变压器的空载电流和一次电压,在验收时没有通过。
事件4:在球磨机基础验收时,未能对地脚螺栓孔认真检查验收,致使球磨机的地脚螺栓无法正常安装。
【问题】
1.按照机电工程项目建设的性质划分,本案例包括哪几类工程?
2.针对事件1,在选择制造厂商时主要考虑哪几个方面的因素?
3.分别计算事件2中B公司可向建设单位索赔的费用和工期。
4.事件3中,变压器空载试运行应达到多少个小时?试运行中还应记录哪些技术参数?
5.事件4中,地脚螺栓孔应检查验收哪些内容?
【答案】
1、(1)改建项目:原有的一条日生产1000吨的湿法生产线,在部分设备不交动的基础上,改成日产1000吨的干法生产线属于改建项目。
(2)复建项目:因资金困难中途停建的一条日产4000吨干法生产线恢复建设属于复建项目;(3)新建项目:另外征用土地,再独立建设一天日产8000吨干法生产线属于新建项目。
2、在邀请招标过程中,应结合实际,审查潜在供应商的资质文件主要要考虑下述情况:
(1)供货商的地理位置。以能方便地取得原材料、方便地进行成品运输为关注点,一般以距建设现场或集货港口比较近为宜。
(2)技术能力、生产能力。力求与拟采设备的要求相匹配。
(3)生产任务的饱满性。一定要考虑供货商的生产安排能否与项目的进度要求协调。
(4)供货商的信誉。通过走访、调查、交流等手段,对潜在供货商的企业信誉做充分了解。
3、(1)事件“设备延期交付,延误工期5天,并发生窝工费及其他费用”不能索赔,原因是合同是PC合同,施工单位负责设备的采购。
(2)事件“150吨吊车在吊装过程中因司机操作失误致使吊车零器件部分损坏造成停工4天,
发生窝工费2万元”可以索赔工期和费用,原因是100吨以上大型吊车及其操作司机由建设单位提供。
(3)“因大暴雨成灾停工3天”置于不可抗力,工期可顺延3天。
(4)“设备安装工程量经核实增加费用4万元”可以索赔。
(5)“因材料涨价,增加费用20万元”不可以索赔。
(6)“非标准件制作安装因设计变更增加费用16万元”能够索赔因此:可索赔的费用:2+4+16=22万元
可索赔的工期为:4+3=7天
4、变压器空载试运行应达到24小时。
变压器试运行要注意冲击电流、空载电流、一、二次电压、温度、并做好试运行的记录。
5、应检查预埋地脚螺拴孔的中心位置、深度和孔壁垂直度。孔壁强度,是否有裂纹和是否触碰到基础内的钢筋。(标高,上平面标高等若干可加)。
一级建造师备考资料免费领取
去领取
