  一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

1、道路无机结合料稳定基层中,二灰稳定土的( )高于石灰土。

A.板体性

B.早期强度

C.抗冻性

D.干缩性

【答案】C

【解析】石灰工业废渣稳定土,应用最多、最广的是石灰粉煤灰类的稳定土,简称二灰稳定土,其特性在石灰工业废渣稳定土中具有典型性。二灰稳定土有良好的力学性能、板体性、水稳性和一定的抗冻性,其抗冻性能比石灰土高很多。二灰稳定土也具有明显的收缩特性,但小于水泥土和石灰土,也被禁止用于高级路面的基层,而只能做底基层

2、路面结构中的承重层是( )。

A.基层

B.上面层

C.下面层

D.垫层

【答案】A

【解析】基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把由面层下传的应力扩散到土基,古土基应具有足够、均匀一致的承载力和刚度。B、C均属于面层是直接同行车和大气相接触的层位。选项D是介于基层和土基之间的层位,其作用为改善土基的湿度和温度状况,保证面层和基层的强度稳定性和抗冻胀能力。

3、普通混凝土路面施工完毕并经养护后,在混凝土达到设计( )强度的40%以后,允许行人通过。

A.抗压

B.弯拉

C.抗拉

D.剪切

【答案】B

【解析】在混泥土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度后,方可开放交通。

4、刚性挡土墙与土相互作用的最大土压力是( )土压力。

A.静止

B.被动

C.平衡

D.主动

【答案】B

【解析】三种土压力中,主动土压力最小,静止土压力其次,被动土压力最大,位移也许最大。

5、沉预制桩时,锤击过程应采用( )。

A.重锤高击

B.重锤低击

C.轻锤高击

D.轻锤低击

【答案】B

【解析】沉预制桩时,锤基过程应采用重锤低击,使桩头不易打坏。

6、设计强度为C50的预应力混凝土连续梁张拉时,混凝土强度最低应达到( )MPa。

A.35.0

B.37.5

C.40.0

D.45.0

【答案】B

【解析】预应力筋张拉时,混泥土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%。

7、后张法预应力筋张拉后孔道压浆采用的水泥浆强度在设计无要求时,不得低于( )MPa。

A.15

B.20

C.30

D.35

【答案】C

【解析】孔道压浆宜采用水泥浆,水泥浆的强度应符合设计要求,实际无要求时不得低于30MPa。

8、采用喷锚暗挖法施工多层多跨结构隧道时,宜采用的施工方法为( )。

A.全断面法

B.正台阶法

C.单侧壁导坑法

D.柱洞法

【答案】D

【解析】当地层条件差、断面特大时,一般设计成多跨结构,跨域跨之间有梁、柱连接,一般采用中洞法、侧洞法、柱洞法及洞桩法等施工,其核心思想就是变大断面为中小断面,提高施工安全度;其中柱洞法施工适合多层多跨结构的地段。

9、下列供热管道的补偿器中,属于自然补偿方式的是( )。

A.波形补偿器

B.Z型补偿器

C.方形补偿器

D.填充式补偿器

【答案】B

【解析】补偿器分为自然补偿器和人工补偿器两种,自然补偿器是利用管路几何形状所具有的弹性来吸收热变形。自然补偿器分为L形和Z形两种,人工补偿器是利用管道补偿器来吸收热变形的补偿方法,常用的有方形补偿器、波形补偿器、球形补偿器和填料式补偿器等。

10、由低压和中压B(中压A)管道组成的燃气输配系统属于( )系统。

A.一级

B.二级

C.三级

D.多级

【答案】B

【解析】二级系统:由低压和中压B或低压和中压A两级管网组成。

考试题库>在线模考_历年真题_在线估分

学习包>>一级建造师备考学习包 经济+管理+法规+市政实务 全套复习资料+视频教程

希赛辅导:网络课堂+课程录播+在线答疑+真题模拟  轻松学习的秘诀就在这马上点击进入试听>>

{#page#}

11、关于沥青碎石(AM)混合料和沥青混凝土(AC)区别的说法,错误的是( )。

A.沥青混凝土的沥青含量较高

B.沥青混凝土掺加矿质填料

C.沥青混凝土级配比例严格

D.形成路面的孔隙率不同

【答案】A

【解析】沥青混合料分沥青混凝土(AC)和沥青碎石(AM)混合料两者的区别在于AC加矿质填料,级配比例严格,其实质是混合料的空隙率不同。

12、关于排水管道闭水试验的条件中,错误的是( )。

A.管道及检查井外观质量已验收合格

B.管道与检查井接口处已回填

C.全部预留口已封堵,不渗漏

D.管道两端堵板密封且承载附加税满足要求

【答案】B

【解析】无压管道闭水试验准备工作:

(1)管道及检查井外观质量已验收合格;

(2)管道未回填土且沟槽内无积水;

(3)全部预留孔应封堵,不得渗水;

(4)管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;

(5)顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下;

(6)应做好水源引接、排水疏导等方案,B选项错在管道与检查井接口处应经回填。

13、现浇混凝土水池的外观和内在质量的设计要求中,没有( )要求。

A.抗冻

B.抗碳化

C.抗裂

D.抗渗

【答案】B

【解析】现浇混泥土水池的外观和内在质量的设计要求:

(1)现浇混泥土的配合比、强度和抗渗、抗冻能力必须符合设计要求,构筑物不得有露筋、蜂窝、麻面等质量缺陷。

(2)整个构筑物混凝土应做到颜色一致、棱角分明、规则,体现外光内实的结构特点。

14、下列现浇钢筋混凝土水池伸缩缝橡胶止水带固定方法中,正确的是( )。

A.设架立钢筋

B.穿孔后用铁丝绑扎

C.螺栓对拉

D.用AB胶粘结

【答案】A

【解析】衬砌施工缝和沉降缝的止水带是柔性塑料或橡胶垫子,施工时搭接部分用胶水临时粘结,完工后靠混凝土板之间压力密封止水。

15、某贮水池设计水深6m,满水试验时,池内注满水所需最短时间为( )d。

A.3.5

B.4.0

C.4.5

D.5.0

【答案】D

【解析】向池内注水应宜分3次进行,每次注水为设计水深的1/3,注水时水位上升速度不宜超过12m/d。相邻两次注水的间隔时间不应小于24h。

16、一般地表水处理厂采用的常规处理流程为( )。

A.原水-沉淀-混凝-过滤-消毒

B.原水-混凝-沉淀-过滤-消毒

C.原水-过滤-混凝-沉淀-消毒

D.原水-混凝-消毒-过滤-沉淀

【答案】B

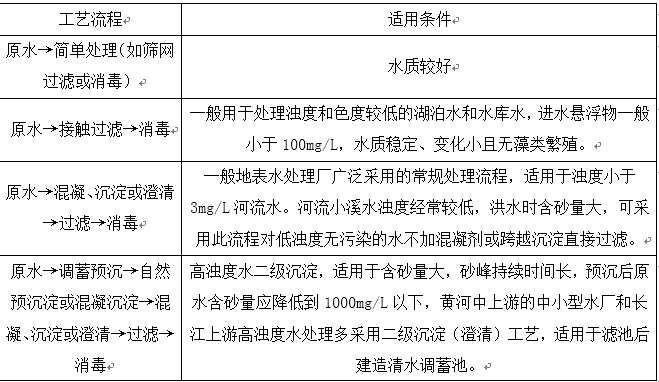

【解析】常用水处理工艺流程及适用条件见下表:


17、下列基坑围护结构中,主要结构材料可以回收反复使用的是( )。

A.地下连续墙

B.灌注桩

C.水泥挡土墙

D.组合式SMW桩

【答案】D

【解析】SMW桩围护结构的特点主要表现在止水性好,构造简单,型钢插入深度一般小于搅拌桩深度,施工速度快,型钢可以回收、重复利用。

18、垃圾填埋场进行泥质防水层施工,质量检验项目包括渗水试验和( )检测。

A.平整度

B.厚度

C.压实度

D.坡度

【答案】C

【解析】质量检验应严格按照合同约定的检验频率和质量检验标准同步进行,检验项目包括压实试验和渗水试验两项。

19、《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》规定,工程竣工验收备案的工程质量评估报告应由( )提出。

A.施工单位

B.监理单位

C.质量监督站

D.建设单位

【答案】B

【解析】竣工验收备案应提供的质量报告共四种:

(1)勘察单位质量检查报告:勘察单位对勘察、施工过程中地基处理情况进检查,提出质量检查报告并经项目勘察及有关负责人审核签字。

(2)设计单位质量检查报告:设计单位对设计文件和设计变更通知书进行检查,提出质量检查报告并经项目勘察及单位有关负责人审核签字。

(3)施工单位工程竣工报告。

(4)监理单位工程质量评估报告:由监理单位对工程施工质量进行评估,并经总监理工程师和有关负责人审核签字。

20、根据《建设工程清单计价规范》,分部分项工程量清单综合单价由( )组成。

A.人工费、材料费、机械费、管理费、利润

B.直接费、间接费、措施费、管理费、利润

C.直接费、间接费、规费、管理费、利润

D.直接费、安全文明施工费、规费、管理费、利润

【答案】A

【解析】综合单价法是指分部分项工程单价综合了直接工程费以外的多项费用,依据综合内容不同,还可分为全费用综合单价和部分费用综合单价。我国目前推行的建设工程工程量清单计价其实就是部分费用综合单价,单价中未包括措施费、规费和税金。

{#page#}

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21.深厚的湿陷性黄土路基,可采用( )处理。

A.堆载预压法

B.换土法

C.强夯法

D.排水固结法

E.灰土挤密法

【答案】BCE

【解析】湿陷性黄土路基处理施工除采用防止地表水下渗的措施外,可根据工程具体情况采取换土法、强夯法、挤密法、预浸法、化学加固法等方法因地制宜进行处理,并采用措施做好路基的防冲、截排、防渗。加筋土挡土墙是湿陷性黄土地区得到迅速推广的有效防护措施。

22、城市道路土质路基压实的原则有( )。

A.先轻后重

B.先慢后快

C.先静后振

D.轮迹重叠

E.先高后低

【答案】ABCD

【解析】土质路基压实原则:先轻后重、先静后振、先低后高、先慢后快、轮迹重叠。

23、沥青混凝土路面的再生利用中,对采用的再生剂的技术要求有( )。

A.具有良好的流变性质

B.具有适当黏度

C.具有良好的塑性

D.具有溶解分散沥青质的能力

E.具有较高的表面张力

【答案】ABDE

【解析】对采用的再生剂的技术要求有:

(1)具有软化与渗透能力,即具备适当的粘度。

(2)具有良好的流变性质,复合流动度接近1,显现牛顿液体性质。

(3)具有溶解分散沥青质的能力,即应富含芬香分。可以再生效果系数K即再生沥青的延度与原(旧)沥青延度的比值表征旧沥青添加再生剂后恢复性能的能力。

(4)具有较高的表面张力。

(5)必须具有良好的耐热化和耐候性(以试验薄膜烘箱试验前后黏度比衡量)。

24、关于现浇预应力混凝土连梁施工的说法,正确的有( )。

A.采用支架法,支架验算的倾覆稳定系数不得小于1.3

B.采用移动模架法时,浇筑分段施工缝必须设在弯矩最大值部位

C.采用悬浇法时,挂篮与悬浇梁段混凝土的质量比值不应超过0.7

D.悬臂浇筑时,0号段应实施临时固结

E.悬臂浇筑时,通常最后浇筑中跨合龙段

【答案】ACDE

【解析】验算模板、支架和拱架的抗倾覆稳定时,各施工阶段的稳定系数均不得小于1.3,故A正确。采用移动模架法时,浇筑分段工作缝,必须设在弯矩零点附近,故B错误,挂篮质量与梁段混凝土的质量比值控制在0.3-0.5,特殊情况下不得超过0.7,故C正确。

悬臂梁浇筑时,悬浇顺序及要求:

(1)在墩顶托架或府架上浇筑0号段并实施墩梁临时固结。

(2)在0号段山上安装悬臂挂篮,向两侧依次分段浇筑主梁至合龙前段。

(3)在支架上浇筑边跨主梁合龙段。

(4)最后浇筑中跨合龙段形成连续梁体系。

故DE正确。

25、关于盾构法隧道现场设施布置的手法,正确的有( )。

A.盾构基座必须采用钢筋混凝土结构

B.采用泥水机械出土时,地面应设置水泵房

C.采用气压法施工时,地面应设置空压机房

D.采用泥水式盾构时,必须设置泥浆处理系统及中央控制室

E.采用土压式盾构时,应设置地面出土和堆土设施

【答案】BCDE

【解析】盾构施工的现场平面布置包括盾构工作竖井、竖井防雨棚及防淹墙、垂直运输设备、管片堆场、管片防水处理厂、拌浆站、料具间及机修间、两回路的变配电间等设施以及进出通道等。

盾构施工现场设置:

(1)工作井施工需要采取降水措施时,应设相当规模的降水系统(水泵房)。

(2)采用气压法盾构施工时,施工现场应设置空压机房,以供给足够的压缩空气。

(3)采用泥水平衡盾构施工时,施工现场应设置泥浆处理系统(中央控制室)、泥浆池。

(4)采用土压平衡盾构施工时,应设置电机车电瓶充电间等设施。

26、采用顶管法施工时,应在工作坑内安装的设备有( )。

A.导轨

B.油泵

C.顶铁

D.起重机

E.千斤顶

【答案】ABCE

【解析】顶管井应安装的设备有导轨、顶铁、油泵和千斤顶。

27、关于供热管道补偿器安装的说法,正确的有( )

A.管道补偿器的两端,应各设一个固定支座

B.靠近补偿器的两端,应至少各设有一个导向支座

C.应对补偿器进行预拉伸

D.填料式补偿器垂直安装时,有插管的一段应置于上部

E.管道安装、试压、保温完毕后,应将补偿器临时固定装置的坚固件松开

【答案】BDE

【解析】有补偿器装置的管段,在补偿器安装前,管道和固定支架之间不得进行固定,故A错误。在靠近补偿器的两端,至少应各设一个导向支架,保证运行时自由伸缩,不偏离中心,故B正确。当安装的环境温度不得低于补偿零点(设计的较高温度与最低温度差值的1/2)时,应对补偿器进行预拉伸,拉伸的具体数值应符合设计文件的规定,故C错误。补偿器的临时固定装置在管道安装、试压、保温完毕后,应将紧周件松开,保证在使用中=可以自由伸缩,故E正确。

28、生活垃圾填埋场施工中,应对聚乙烯膜(HDPE)产品的( )进行严格检验。

A.针入度

B.均匀度

C.厚度

D.韧度

E.强度

【答案】BCDE

【解析】HDPE膜应采用招标方式选择供应商,严格审核生产厂家的资质,审核产品三证(产品合格证、产品说明书、产片试验检验报告单)。特别要严格检验产品的外观质量和产片的均匀度、厚度、韧度和强度,确保关键原材料合格,保证工程质量。

29、造成钻孔灌注桩塌孔的主要原因有( )。

A.地层自立性差

B.钻孔时进尺过快

C.护壁泥浆性能差

D.成孔后没有及时灌注

E.孔底沉渣过厚

【答案】ABCD

【解析】造成钻孔灌注桩塌孔与缩径的原因基本相同,主要是地层复杂、钻进速度过快、护壁泥浆性能差、成孔后设置时间过长没有灌注混凝土等原因所造成。

30、关于给排水柔性管道沟槽回填质量控制的说法,正确的有( )。

A.管基有效支承角范围内用黏性土填充并夯实

B.管基有效支承角范围内用中粗砂填充密实

C.管道两侧采用人工回填

D.管顶以上0.5m范围内采用机械回填

E.大口径柔性管道,回填施工中在管内设竖向支撑

【答案】BCE

【解析】管基有效支承角范围内采用中粗砂填充密实,与管壁紧密接触,不得用其他材料填充,A选项错误,B选项正确。沟槽回填从管低基础部位开到管顶以上50mm范围内,必须采用人工回填,管顶50mm以上部位,可用机械从管道轴线两侧同时夯实,每层回填高度应不大于200mm。故C正确,D错误。管径大于900mm的柔性管道,回填施工中应在管内设竖向支撑。中小管道应采取防止管道位移措施,故E正确。

{#page#}

  三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

  【案例一】

背景资料

某城镇雨水管道工程为混凝土平口管,采用抹带结构,总长900m,埋深6m,场地无需降水施工。项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工,每段长300m,每段工期为30天,总工期为90天。

项目部编制的施工组织设计对原材料、构槽开挖、管道基础浇筑制定了质量控制保证措施。其中,对沟槽开挖、平基与管座混凝土浇质量控制保证措施作了如下规定:

(1)沟槽开挖时,挖掘机司机按测量员测放的槽底高程和宽度成槽,经人工找平压实后进行下道工序施工;

(2)平基与管座分层浇筑,混凝土强度满足设计要求;下料高度大于2m时,采用串筒或溜槽输关混凝土。

项目部还编制了进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进度及时进场。

由于C段在第90天才完成拆迁任务,使工期推迟30天。浇筑C段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。

【问题】

1.项目制定的质量控制保证措施中还缺少哪此项目?

2.指出质量保证措施(1)、(2)存在错误或不足,并改正或补充完善。

3.为什么必须提供所用水泥检测资料后方可继续施工?

【答案】

1.项目部制定的质量保证措施中还缺少管道安装、检查井砌筑、管道回填的控制措施。

2.质量保证措施(1)存在的错误:机械挖到沟底标高。正确的做法是:机械开挖时,槽底应预留200~300mm土层,由人工开挖至设计高程、整平。

质量保证措施(2)要完善的内容:平基、管座分层浇筑时,应先将平基凿毛冲洗干净,并将平基与管体相接触的三角部位用同强度等级的水泥砂浆填满、捣实后,再浇筑混凝土。

3.监理要求提供水泥检测资料后再施工的理由:水泥出厂超过三个月,应重新取样试验,由试验单位出具水泥试验(合格)报告。

{#page#}

【案例二】

背景资料

某公司以1300万元的报价中标一项直埋热力管道工程,并于收到中标通知书50天后,接到建设单位签订工程合同的通知。

招标书确定工期为150天,建设单位以采暖期临近为由,要求该公司即刻进场施工并要求在90天内完成该项工程。

该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证书且有类似工程经验的人担任项目经理。此外,由于焊工不足,该工程项目部抽调具有所需焊接项目合格证,但已在其他岗位工作近一年的人员充实焊工班,直接进入现场进行管道焊接。

为保证供暖时间要求,工程完工后,即按1.2倍设计压力进行强度和严密性试验,试验后连续试运行48小时后投入供热运行。

【问题】

1.指出建设单位存在的违规事项。

2.指出该公司选用项目经理的违约之处,说明担任本工程项目经理还应具备的基本条件。

3.指出项目部抽调焊工做法中存在的问题,说明正确做法。

4.指出功能性试验存在的问题,说明正确做法。

【答案】

1.建设方存在的违规事项是:没在中标通知书发出之日起30日内签订合同,到50天后才签订合同(2分);签订合同后,又要求缩短工期(1分),违背了招标文件和中标人的投标文件中约定工期150天的规定(2分)。

2.违约之处为没有安排合同约定(2分)的项目经理。本工程项目经理还应是市政公用一级建造师(1分),并持有建造师的注册证书(1分)。

3.项目部抽调焊工做法存在的问题是:对近一年没在焊工岗位工作的焊工,没有进行操作技能考试,也没有进行岗前培训(2分)。

正确的做法是:连续6个月(2分)以上中断焊接作业,要重新进行原合格项目(1分)的操作技能考试合格后方可上岗,上岗前,应进行培训(1分),安全技术交底(1分)。

4.强度试验的试验压力不是设计压力的1.25倍,应是设计压力的1.5倍;(2分);试运行连续时间不是48h而是72h(2分)。

{#page#}

  【案例三】

背景资料

某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇预应力混凝土连续箱梁结构,跨径为70m+120m+70m。建设中的轻轨交通工程B标高架桥在A标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87.5m+145m+87.5m。三幅桥间距较近,B标高架桥上部结构底高于A标桥面3.5M以上。为方便施工协调,经议标,B标高架桥也由该公司承建。

A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设时,预留拱度考虑承受施工荷载后支架产生的弹性变形。

B标晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标上部结构不具备采用支架法施工条件。

【问题】

1.该公司项目部设计导流管涵时,必须考虑哪些要求?

2.支架预留拱度还应考虑哪些变形?

3.支架施工前对支架基础预压的主要目的是什么?

4.B标续梁施工采用何种方法最适合?说明这种施工方法的正确浇筑顺序。

【答案】

1.河道管涵的断面必须满足施工期间河水最大流量要求(2分);管涵强度必须满足上部荷载要求(1分);管涵长度必须满足支架地基宽度要求(1分);

2.还应考虑支架受力产生的非弹性变形(2分)、支架基础沉陷(2分)和结构物本身受力后各种变形(2分)。

3.消除地基在施工荷载下的非弹性变形(2分);检验地基承载力是否满足施工荷载要求(2分);防止由于地基沉降产生梁体混凝土裂缝(1分)。

4.B标连续梁采用悬臂浇注法(悬浇法或挂篮法)最合适(1分)。

浇筑顺序主要为:墩顶梁段(0号块)(1分)→墩顶梁段(0号块)两侧对称悬浇梁段(1分)→边孔支架现浇梁段(1分)→主梁跨中合龙段(1分)。

{#page#}

【案例四】

背景资料

A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价,工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离5M,其他下部分最深为3.6m,厂区地下水位在地面下约2.0m。

A公司施工项目部编制了施工组织设计,其中含有现浇混凝土水池施工方案和基坑施工方案。基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋件安装等。在报建设方各监理方审批时,被要求增加内容后再报批。

施工过程中发生以下事件:

事件1:混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被质量监督部门明令停用,造成两周工期损失和两万元的经济损失;

事件2:考虑到外锚施工对现有建(构)筑物的损坏风险,项目部参照以往经验将原基坑施工方案的外锚护坡改为土钉护坡,实施后发生部分护坡滑裂事故;

事件3:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。

【问题】

1.补充现浇混凝土水池施工方案的内容。

2.就事件1中的工期和经济损失,A公司可向建设方或混凝土供应商提出索赔吗?为什么?

3.分析并指出事件2在技术决策方面存在的问题。

4.事件3增加工作量能否索赔?说明理由。

【答案】

1.本工程的现浇混凝土水池施工方案应补充混凝土的原材料控制(2分),配合比设计(2分)、浇筑作业(2分)、养护(2分)等内容。

2.A公司不能向建设方索赔工期和经济损失(1分)。因为是A公司自身失误(1分),属于A公司的行为责任或风险责任(2分)。A公司可向混凝土供应商索赔经济损失(1分),是供应商不履行或未能正确履行进场验收规定(2分),向A公司提供集料的质量保证资料(2分)。

3.基坑外锚护坡改为土钉护坡,是基坑支护结构改变(2分),应经稳定性计算(2分)和变形验算(2分),不应参照以往经验进行技术决策。

4.能提出索赔(1分),理由是:池体增加配重结构属设计变更(2分),相关法规规定:工程项目已施工再进行设计变更,造成工程施工项目增加(2分)或局部尺寸、数量变化(2分)等均可索赔。

{#page#}

  【案例五】

背景资料

某沿海城市道路改建工程4标段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3M,与道路中心线平行且向北,需新建DN800mm的雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中料式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。

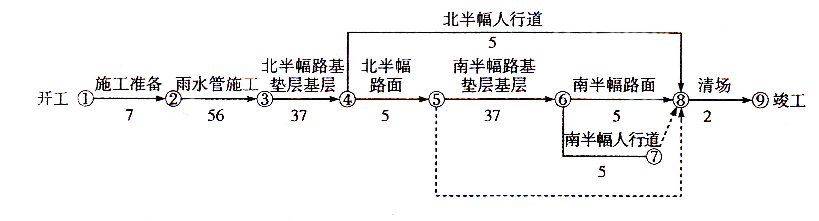

某公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开如施工。施工组织设计中绘制了以下的总网络计划图。


图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。

施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。

为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开如温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。

【问题】

1.指出本工程总网络计划图中的关键线路。

2.将本工程总网络计划改成横道图,横道图模板如下,请将模板复制至专用答题卡上作答。


3.根据总网络图,指出可采用流水施工压缩工期的分项工程。

4.补全本工程基层雨季施工的措施。

5.补全本工程SMA改性沥青层碾压施工要求。

【答案】

1.①-②-③-④-⑤-⑥-⑧-⑨,①-②-③-④-⑤-⑥-⑦-⑧-⑨


3.可以采用流水施工的分项工程有:雨水管施工(2分),北半幅路基垫层基层施工,(2分),南半幅路基垫层基层施工(2分)。

4.(1)应坚持拌多少,铺多少,压多少、完成多少(2分)。

(2)下雨来不及完成时,要尽快碾压,防止雨水渗透(2分)。

5.(1)振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压(4分)。

(2)防止过度碾压(1分)。
