摘要:2011年一建市政实务真题_2011年一级建造师市政实务考试真题及答案解析(完整版)。在线题库海量试题等你来测试!!!
2011年一建市政实务真题_2011年一级建造师市政实务考试真题及答案解析(完整版)。在线题库海量试题等你来测试!!!
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、预应力混凝土管道最低点应设置( )。
A.排水孔
B.排气孔
C.注浆孔
D.溢浆孔
【答案】A
【解析】预应力混凝土管道需设压浆孔,还应在较高点处排气体,需要时在最低点设排水孔。
2、沉桩施工时不宜用射水方法的施工的土层( )。
A.黏性土
B.砂层
C.卵石地层
D.粉细砂层
【答案】A
【解析】在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射水沉桩。
3、桥梁施工时合龙段说法错误的是( )。
A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系
B.合龙段的混凝土强度宜提高一级
C.合龙段长度宜为2m
D.气温较高时浇筑
【答案】D
【解析】桥梁施工时,合龙宜在一天中气温最低时进行。
4、15m拱桥说法正确的是( )。
A.视桥梁宽度采用分块浇筑的方法
B.宜采用分段浇筑的方法
C.宜在拱脚混凝土初凝前完成浇筑
D.拱桥的支架
【答案】C
【解析】跨径小于16m的拱圈或拱柱混泥土,应按拱圈全款从两端拱脚向拱顶对称、连续浇筑,并在拱脚混凝土初凝前全部完成,不能完成时,则应在拱脚预留一个隔缝,最后浇筑隔缝混凝土。
5、降水工程说法正确的是( )。
A.降水施工有利于增强土体强度
B.开挖深度浅时,不可以进行集水明排
C.环境安全考虑,要回灌
D.在软土地区基坑开挖深度超过5m,一般就要用井点降水
【答案】C
【解析】当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法。
6、雨期面层施工说法正确的是( )。
A.应该坚持拌多少、铺多少、压多少、完成多少
B.下雨来不及完成时,要尽快碾压,防止雨水渗透
C.坚持当天挖完、填完、压完,不留后患
D.水泥混凝土路面应快振、磨平、成型
【答案】D
【解析】AB属雨期基层施工措施,C属路基施工措施,而本题所指的是面层施工。水泥混凝土路面雨期施工作业工序要紧密衔接,及时浇筑、振动、抹面成型、养护。
7、石灰稳定性基层施工错误的是( )。
A.宜采用塑性指数10~15的粉质粘土、粘土,宜采用1~3级的新石灰
B.磨细石灰可不经消解直接使用
C.块灰应在使用前2~3d完成消解
D.消解石灰的粒径不得大于20mm
【答案】D
【解析】消解石灰的粒径不得大于10mm。
8、改性沥青温度的( )。
A.摊铺温度150°,碾开始温度140°
B.摊铺温度160°,碾压终了温度90°
C.碾压温度150°,碾压终了温度80°
D.碾压温度140°,碾压终了温度90°
【答案】B
【解析】SMA混合料施工温度应经试验确定,一般情况下,摊铺温度不低于160℃。改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到:初压开始温度不低于150℃,碾压终了的表面温度应不低于90℃。
9、沥青面层压实度检测的方法有( )。
A.环刀法
B.灌砂法
C.灌水法
D.钻芯法
答案】A
【解析】沥青路面压实度检查方法包括钻芯法检测和核子密度仪检测两种。
10、桥面行车面标高到桥跨结构最下缘之间的距离为( )。
A.建筑高度
B.桥梁高度
C.净失高
D.计算失高
【答案】B
【解析】区别几个相关概念:
(1)建筑高度:桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离。
(2)桥梁高度:指桥面与低水位之间的高度,或指桥面与桥下线路路面之间的距离,简称桥高。
(3)静矢高:从拱顶截面下缘至相邻两拱脚截面下缘最低点之间连接的垂直距离。
(4)计算矢高:从拱顶截面形心至相邻两拱脚截面形心连线的垂直距离。
考试题库>在线模考_历年真题_在线估分
学习包>>一级建造师备考学习包 经济+管理+法规+市政实务 全套复习资料+视频教程
希赛辅导:网络课堂+课程录播+在线答疑+真题模拟 轻松学习的秘诀就在这马上点击进入试听>>
{#page#}
11、土压式盾构减少土体隆起的措施是( )。
A.改良塑流性
B.排土量减少
C.注浆压力
D.同步注浆
【答案】C
【解析】开挖面前沉降(隆起)控制的主要措施是土压(泥水压)管理,真正实现土压(泥水压)平衡,合理设计土压(泥水压)控制值并在掘进过程中保持稳定,以平衡开挖面土压与水压。土压式盾构保持开挖面土压(泥水压)稳定的前提是泥土的塑流化改良效果。应根据实际情况来对土层压力、排土量及结构推动力作调整,以达到土压平衡。
12、暗挖施工中防水效果差的工法是( )。
A.全断面
B.中隔壁法
C.侧洞法
D.单侧壁导坑法
【答案】C
【解析】喷锚暗挖法掘进中,中洞法、侧洞法、柱洞法、双侧壁导坑法都属于结构防水效果差的方法,应引起注意。
13、曲面异面的构筑物( )。
A.矩形水池
B.圆柱形消化池
C.卵形消化池
D.圆形蓄水池
【答案】C
【解析】污水处理构筑物中卵形消化池,通常采用无粘结预应力筋、曲面异形大模板施工,属全现浇混泥土施工。
14、水质较好处理过程是( )。
A.原水-筛网过滤或消毒
B.原水-沉淀-过滤
C.原水-接触过滤-消毒
D.原水-调蓄预沉-澄清
【答案】A
【解析】水质较好,原水应简单处理,如筛网过滤或消毒。
15、管道施工中速度快、成本低、不开槽的施工方法是( )。
A.浅埋暗挖法
B.夯管法
C.定向钻施工
D.盾构
【答案】B

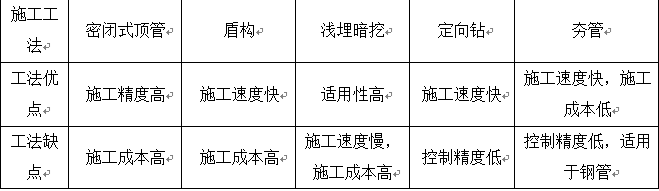

【解析】不开槽法施工方法与使用条件见下表:
16、用肥皂泡沫检查试验是( )。
A.气压试验
B.严密性实验
C.通球扫线
D.水压试验
【答案】A
【解析】气压试验一般情况下试验压力为设计输气压力的1.5倍,但钢管不得低于0.3MPa。化工管不得低于0.1MPa。当压力达到规定值后,应稳定1h,然后用肥皂水对管道接口进行检查,全部借口均无漏气现象认为合格。
17、直埋蒸汽管要加什么管( )。
A.排气管
B.排潮管
C.排水管
D.放散管
【答案】B
【解析】直埋蒸汽管道的工作管,必须采用有补偿的敷设方式;钢质外护管宜采用无补偿方式。敷设钢质外护管必须进行外防腐,必须设置排潮管。
18、垃圾场设城市所在地区的( )。
A.夏季主导风向下风向
B.春季主导风向下风向
C.夏季主导风向上风向
D.春季主导风向上风向
【答案】A
【解析】生活垃圾填埋现场应设在当地夏季主导风的下风向。填埋场的运行会给当地居民生活环境带来种种不良影响,如垃圾的腐臭味道、噪声、轻质垃圾随风飘散、招引大量鸟类等。
19、园林排水主管描述错误的是( )。
A.干管埋在草坪下
B.水管延地形铺设
C.干管埋在园路下
D.水管隔一段距离设置检查井
【答案】C
【解析】干管应尽量埋设于绿地下,尽可能避免埋设于园路下。
20、园林最经济的排水方式( )。
A.雨水管排水
B.地面排水
C.污水管排水
D.明沟排水
【答案】B
【解析】地面排水是最经济、最常用的园林排水方法。园林绿地本身具有一定的坡度,而且排水要求不如城镇街道高,所以多利用地形排水,即通过谷、涧、道路等对雨水加以汇集,就近排如水体或附近的城市雨水渠道。
{#page#}
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、基坑开挖时防止坑底土体过大隆起可采取的措施( )。
A.增加围护机构刚度
B.围护结构入土深度
C.坑底土体加固
D.降压井点降水
E.适时施作底板
【答案】BCDE
【解析】坑底稳定控制措施:
(1)保证深基坑坑底稳定的方法有加深围护结构入土深度、坑底土体加固、坑内井点降水等措施。
(2)适时施作底板结构,A属控制地板变形措施,而不属于控制空地稳定的方法,不能控制基坑底部土体过大隆起。
22、管棚施工描述正确的是( )。
A.管棚打入地层后,应及时隔跳孔向钢管内及周围压注水泥砂浆
B.必要时在管棚中间设置小导管
C.管棚打设方向与隧道纵向平行
D.管棚可应用于强膨胀的地层
E.管棚末端应支架在坚硬地层上
【答案】ABD
【解析】管棚一般用是沿地下工程断面周边的一部分或全部,以一定的间距环向布设,形成钢管棚户,故C错误。管棚是由钢管和钢拱架组成,钢管入土端制作成尖靴状或楔形,沿着开挖轮廓线,以较小的外插脚,向开挖面前方打入钢管或钢插板,末端支架在钢拱架上,形成对开挖面前方围岩的预支护,故E错误。
23、以下需要有资质的检测部门进行强度和严密性试验的阀门是( )。
A.一级管网主干线
B.二级管网主干线
C.支干线首端
D.供热站入口
E.与二级管网主干线直接连通
【答案】ACD
【解析】一级管网主干线所用阀门及与一级管网主干线直接相连通的阀门,支干线首端和供热站入口处起关闭、保护作用的阀门及其他重要阀门,应由工程所在地有资质的检测部门进行强度和严密性试验,检验合格后,定位使用。
24、沥青面层检验的主控项目有( )。
A.压实度
B.弯沉值
C.面层厚度
D.平整度
E.原材料
【答案】ABCE
【解析】沥青混合料面层施工质量验收主控项目:原材料、混合料,压实度,面层厚度,弯沉值。
25、不属于大修微表处的是( )。
A.沥青密封膏处理水泥混凝土板缝
B.旧水泥道路做弯沉实验
C.加铺沥青面层碾压
D.清除泥土杂物
E.剔除局部破损的混凝土面层
【答案】ABCE
【解析】微表处工艺施工流程与要求:
(1)清除原路面的泥土、杂物。
(2)可采用半幅施工。施工期间不断行。
(3)微表处一摊铺机专用施工机械,速度1.5-3.0km/h.
(4)橡胶耙人工找平,清除超大粒料。
(5)不许碾压成型,摊铺找平后必须立即进行初期养护,禁止一切车辆和行人通过。
(6)通常,气温25-30℃时养护30min满足设计要求后,即可以开放交通。
(7)微表处施工前应安排试验段,长度不小于200m,以便确定施工参数。
微表处工艺技术适用于城镇道路进行大修养时,原有路面结构应能满足使用要求,原路面的强度满足设计要求,路面基本无损坏,经微表处大修后可恢复面层的使用功能。ADE的工艺措施均是重新加铺面层,而不是去恢复原来面层的使用功能,不属于微表处工艺设计,故排除,C选项错在加铺后碾压,微表处工艺不要求碾压成型。
26、钢筋混凝土桥梁的钢筋接头说法,正确的有( )。
A.同一根钢筋宜少设接头
B.钢筋接头宜设在受力较小区段
C.钢筋接头部位横向净距为20mm
D.同一根钢筋在接头区段内不能有两个接头
E.受力不明确时,可认为是受压钢筋。
【答案】ABD
【解析】施工中钢筋受力分不清受拉、受压的,按受拉办理,故C错误。钢筋接头部位横向净距不得小于钢筋直径,且不得小于25mm,故E错误。
27、燃气管不穿越的设施有( )。
A.化工厂
B.加油站
C.热电厂
D.花坛
E.高速公路
【答案】ABC
【解析】燃气管道不得穿越的规定:
(1)地下燃气管道不得从建筑物和大型构筑物的下面穿越。
(2)地下燃气管道不得在堆积依然、易爆材料和具有腐蚀性液体的场地下面穿越。
28、需希赛网论证的工程有( )。
A.5m基坑工程
B.滑模
C.人工挖孔桩12m
D.顶管工程
E.250kN常规起吊
【答案】ABD
【解析】开挖深度超过16m的人工挖孔桩工程才需要希赛网论证,故C错误。采用常规设备起重量30kN及以上的起重设备安装工程才需要希赛网论证,故E错误。
29、GCL铺设正确的是( )。
A.每一工作面施工前均要对基底进行修正和检修
B.调整控制搭接范围250±50mm
C.采用上压下的十字搭接
D.当日铺设当日覆盖,雨雪停工
E.接口处撒膨润土密封
【答案】ABDE
【解析】根据填埋区基底设计坡向,GCL垫的搭接尽量采用顺坡搭接,即采用上压下的搭接方式,注意避免出现十字搭接,而尽量采用品形分布,故C错误。
30、移植300mm胸径大树的管理措施,错误的是( )。
A.用浸水草绳从基部缠绕至主干顶部
B.移植后应连续浇3次水,不干不浇,浇则浇透
C.用三根50mm竹竿固定
D.保水剂填入坑
E.一个月后施农家肥
【答案】CE
【解析】胸径大于5cm的乔木需要用硬质材料立支柱,一般为三角支撑;竹竿是柔性的,不能很好的固定大树,会引起大树根系活动而导致树死亡,故C错误。大树移植后,在第一年不能施肥,第二年根据生长情况施农家肥,故E错误。
{#page#}
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
【案例一】
某项目部承建居民区施工道路工程,制定了详细的交通导行方案,统一设置各种交通标志、隔离设施、夜间警示信号,沿街居民出入口设置足够的照明装置等。工程要求设立降水井,设计单位提供了地下管线等资料。
施工中发生如下事件:
事件一:由于位置狭窄,部分围挡占用了绿化带,接到了绿化管理部门的警告。
事件二:实名制检查中发现,工人的工作卡只有姓名,没有其他信息。
事件三:开挖时遇到一个电缆箱,项目部及时降低了开挖高度绕开施工。
【问题】
1.对于背景资料中交通导行方案的落实,还应补充哪些措施?
2.事件l中,围挡的设置存在什么问题?如何纠正?
3.事件2中,按照劳务实名制规定,劳务人员佩戴的工作卡,还应包含哪些内容?
4.事件3中,施工单位的管线调查可能存在哪些不足?
【答案】
1.交通导行的落实应补充的措施:(1)划分缓冲区、作业区、过渡区、终止区范围:(2)控制临时占路时间和范围;(3)对作业工人进行安全教育;(4)及时引导交通车辆,为行人提供方便。设专职交通疏导员协助交警:(5)沿街设置足够照明,搭设便桥.为居民出行创造条件等。
2.围挡占用绿化带未获批准不要。纠正:先停止占用或恢复原状,向绿化行政主管部门补办申请,获准可占用。不获准不得用。优化作业面。
3.身份证号、工种、所属分包企业。
4.(1)进场后依据勘查报告查阅相关资料}.掌握管线的施工年限、使用状况、位置、理深等数据信息;(2)对于资料不符的.应向规划部门查询,必要时在管理单位人员在场情况了选行坑探查明现状;(3)现场调查;(4)将管线位置标注在平面图上,并在现场做出醒目标志。
{#page#}
【案例二】
某城市桥梁工程,上部结构为预应力混凝土连续粱,基础为直径l200mm钻孔灌注桩,桩基地质结构为中风化岩,设计要求入中风化岩层3m。
A公司投标该工程投标时钢筋价格为4500元/吨,合同约定市场价在投标价上下浮动10%内不予调整,变动超过10%对对超出部分按月进行调整(市场价以当地政府管理部门发布的信息价为准)。公司有回旋钻机、冲击钻机、长螺杆钻机各若干台供本工程选用。
施工过程中发生下事件:
事件一:施工准备工作完成,经验收同意开钻,钻机成孔时,直接钻进至桩底。钻进完成后请监理验收终孔。
事件二:现浇箱梁支撑体系采用重型可调门式支架,支架搭设完成后安装箱粱桥面。验收时发现梁模板高程设置的顶拱度存在少量偏差,因此要求整改。
事件三、工程结束时,经统计钢筋用量及信息价如下表。
【问题】
1.就公司现有桩基成孔设备进行必选,并根据钻孔适用性说明理由?
2.事件一种直接钻孔至桩底的做法不妥,给出正确做法。
3.重型可调门式支架中,除门式钢管支架外还有哪些配件?
4.事件二应如何利用支架体系调整高程,说明理由。
5.根据合同约定,4~6月钢筋能够调整多少价差(具体给出各月份的差价额)?
【答案】
1.比选:回旋钻能钻风化岩,但不深;长螺旋钻只适合强风化岩,不能钻中风化岩;冲击钻可钻风化岩,但存在速度慢、噪声较大的缺点。因此综合考虑宜选用冲击钻。理由:这种岩石很坚硬,桩孔直径大,要深入岩层3采。若条件允许,可双多机秤组合.上面浮土先用反循环钻孔,到中风化岩层用冲击钻。
2.使用冲击钻成孔每钻进4~5m应验孔一次,在更换钻头或容易塌孔处。均应验孔并做记录。排查过程中应及时补给泥浆。要注意过程中的动态控制.随时检查,根据情况进行调整。
3.还有调节杆、门架、插销、交叉拉杆、连接棒等。
4.可用经纬仪定出模板四角的标准高程.做出明显的标记:再用可调系统千斤项分别对四角调整到标志位置验收后进行下道工序。理由:通过支架上可调部位进行调节,要考虑设计度、直接连接停的非弹性变形、支架受载后的弹性变形、支架基础受载后沉降。
5.计算4500×(1±10%)得调整的区间为4050(元/吨)至4950(元/吨)。
4月份:(4500-4000)÷4500-11%>10%,应调整为(4000-4050)×800=40000(元);
5月份:f4700-4500)÷4500-4%<10%,不调整;
6月份:(5300-4500)÷4500-18%>10%.应调整为2000×(5300~4950)=700000(元)。
合计应调:70-0-4=56(万元)。
{#page#}
【案例三】
某市政工程招标,由于工程建设单位招标文件规定为本省大型国有企业,甲公司联合当地一家施工企业投标。组成了商务标,技术标两个编写组。
商务标编写组重点对造价影响较大的原材料,人工费进行了询价,由于时间紧张,直接采用工程量清单提供的数据进行报价,招标文件只给出了措施费项目,并没有工程数量,甲公司凭以往的投标经验报价。招标文件要求本工程工期为180天,技术标编写制的网络图如下。
最终形成的技术标包括:工程概况及编制说明;项目部组成及管理体系和各项保证措施和计划;施工部署、进度计划和施工方法选择:进度计划和各种资源需求计划;关键分项工程和危险性较大工程的施工专顼方案。
【问题】
1.建设单位对投标单位的限定是否合法?说明理由。
2.商务标编制存在的不妥当之处?请予以改正。

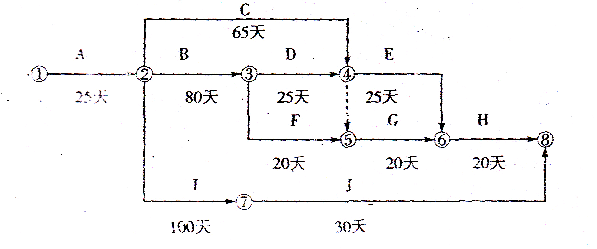

3.技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求。
4.最终的技术标还应补充哪些内容?
【答案】
1.不合法。理由:《招标投标法》规定招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇。因此只要投标人具备条件。不应区分本省外省、大型小型、国有民营。
2.只调查了当地人工费和材料费不妥。改正:还应该调查当地的机械租赁价和分部分项工程的分包价。
按招标文件给定的工程量清单进行投标报价不要。改正:应该根据招标文件中提供的相关说明和图纸,重新校对工程量,重新确定报价。
只给措施费就按照以往的投标经验进行报价不要。改正:应该根据施工方案作适当增减,按市场价、企业自身特点和工程实际情况确定报价。
3.编制的网络计划工期为175天;
关键线路为:①-②-③-④-⑥-⑧或A-B-D-E-H;能满足招标文件要求,因为编写组的网络计划工期比招标文件要求的工期提前5天,如果作为内部控制要求是适当的。
4.应补充内容:编制施工组织设计;选择施工方案和工艺;确定项目部组成和管理体系,编制各项保证计划和措施;应依据企业所提供的资源,确定现场临时设施及环境保护、文明安全施工、材料二次搬运等方案;应依据工程进度,编制各种资源需求计划;裁定交通导行方案和现场平面布置图等。
{#page#}
【案例四】
某燃气管道工程管沟敷设施工,管线全长3.5km。钢管公称直径φ400的管道,管壁8mm,管道支架立柱为槽钢接焊,槽钢厚8mm,角板厚lOmm。设计要求,焊缝厚度不得小于管道及连接件的最小值。总包单位负责管道结构、固定支架及导向支架立柱的施工,热机安装分包给专业公司。
总承包单位在固定支架施工时,对妨碍其施工的顶、底板的钢筋截断后浇筑混凝土。热机安装单位6名焊工同时焊接,其中焊工甲和焊工乙一个组,二人均具有省质量技术监督局颁发的《特种作业设备人员证书》,并进行了焊前培训和安全技术交底。焊工甲负责管道的点固焊、打底焊及固定支架的焊接,焊工乙负责管道的填充焊及盖面焊。
热机安装单位质检人员根据焊工水平及焊接部位按比例要求选取焊口,进行射线探伤抽检。检查发现焊工甲和焊工乙合作焊接的焊缝有两处不合格。经一次返修后复检合格。对焊工甲焊接的固定支架角板处进行检查,发现支架与挡板焊接处焊缝厚度最大为6mm,角板与管道焊接处焊缝厚度最大为7mm。
【问题】
1.总承包单位对顶、底板钢筋的做法不妥,请给出正确做法。
2.进入现场施焊的焊工甲、乙应具备哪些条件?
3.质检人员选取抽检焊口做法有不符合要求之处,请指出正确做法。
4.根据背景资料,焊缝返修合格后,对焊工甲和焊工乙合作焊接的其余焊缝应如何处理?请说明。
5.指出背景资料中角板安装焊缝不符合要求之处,并说明理由。
【答案】
1.不应割断钢筋。这样会破坏强度。应先请示监理和设计,即使要这样做也应立即焊接钢筋,再浇筑混凝土。
2.(1)承担燃气管道焊接的人员,必须具有压力管道特种设备操作人员资格证(焊接)焊工合格证书,且在证书的有效期及合格范围内从事焊接工作。间断焊接对间超过6个月.再次上岗前应重新考试;(2)焊工是分包方的人.当使用的安装设备发生变化对,应针对该设备操作要求进行专门培训,转场教育。
3.(1)质量检验的组织者应为总包方质检人员,不能仅为热机安装单位人员。(2)检验范围应包含所有焊工,不应根据焊工水平选取。(3)应包含全部焊口,不应按比例进行抽查。(4)检查顺序:先外观检验(气孔、夹渣等),再内部质量检验(射线或超声波探伤)。
4.检验不合格的焊缝商须返修至合格,同一部位返修不得超过两次.返修长度不得小于50ram.返修君应修磨成与原焊缝基本一致。对形成该不合格焊缝的焊工所焊的其他“同批埠缝”按规定比例、检验方法和检验标准加倍抽检,仍有不合格时,对该焊工所焊的全部焊缝进行无损探伤检验。
5.角扳安装焊缝不符合要求之处:焊缝厚度不符要求。理由:设计要求焊缝最小厚度8ram,而焊工甲焊接的角板与管道焊接处焊缝厚度最大为7mm;支架与角板焊接处焊缝厚度最大为6mm。
{#page#}
【案例五】
A公司某项目部承建一供水厂扩建工程,主要内容为新建一座钢筋混凝土水池,长32m,宽40m,池体深6.5m,基坑与邻近建筑物距离2.6m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部制定了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25度内。地层土为黏土,地下水位于地表水下0.5m。
项目部制定了施工组织设计并按程序报批,A公司主管部门审核时,提出了以下问题:
(1)认为施工结构位于供求厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。
(2)水池施工采用桩体作为外模板,投有考虑内外模板之间杂物的清扫措施。
(3)施工组织设计只考虑了围护桩变形,监测项目偏少。
(4)为控制结构裂缝,按设计要求进行浇筑与振捣。
基坑开挖至放坡时,由于止水帷幕缺陷西北角渗漏严重。采用双快水泥法进行封堵,由于水量较大,没有效果。
【问题】
1.供水厂厂内施工是否需要搭设围挡?并说明理由。
2.水池模板之间的杂物清扫应采取哪些措施?
3.基坑监测的主要对象除围护桩变形外,还应有哪些检测项目?
4.补充浇筑与振捣措施?
5.针对背景中的渗漏情况,应采取什么措施封堵?
【答案】
1.要搭设围挡。理由:(1)规范规定施工现场必须实施封闭式管理。(2)工程虽在供水厂内,但厂内人多人杂,不安全因素多。
2.应在适当位置预留清扫杂物用的窗口。在浇筑混凝土前,应将模板内部清扫干净,经检验合格后.再将窗口封闭。
3.明挖基坑常规监测主要有:地表沉降、围护结构水平位移、管线沉降、地面建筑物沉降、倾斜及裂缝、围护结构内力、支撑内力、地下水位、地中土体垂直往移、地中土体水平位移等。
4.补充以下措施:(1)避免混凝土结构内外温差过大。(2)振捣及时、均匀,既不漏振,也不过振。重点部位做好二次振动。(3)合理设置后浇带,遵循“数量适当,位置合理”的原划。
5.(1)渗漏严重直接封堵困难时,应首先在坑内回填土。然后在坑外打孔灌浆。(2)出现变形过大对称,可采用坡项卸载,增加内支撑或锚杆,被动土压区堆载或注浆加固等处理措施。(3)可能条件下降低土中水位,加强未滑塌区段的监测和保护,严防事故继续扩大。(4)坍塌或失稳征兆明显时,必须果断采取回填土、砂或灌水等措施。
一级建造师备考资料免费领取
去领取
